Miner Weekly: Бум ИИ Насыщает Сеть Техаса Запросами на 164 ГВт Мощности

Техас снова раскаляется — не из-за погоды или майнеров биткойнов, а потому что разработчики ИИ переполняют сеть ERCOT запросами на электроэнергию с темпом, который штат никогда не видел ранее.

АВТОР
ПОДЕЛИТЬСЯ
Miner Weekly: Бум ИИ Насыщает Сеть Техаса Запросами на 164 ГВт Мощности

Эта статья впервые появилась в Miner Weekly, еженедельной рассылке Blocksbridge Consulting, в которой собраны последние новости о майнинге биткойнов и анализ данных из Theminermag.

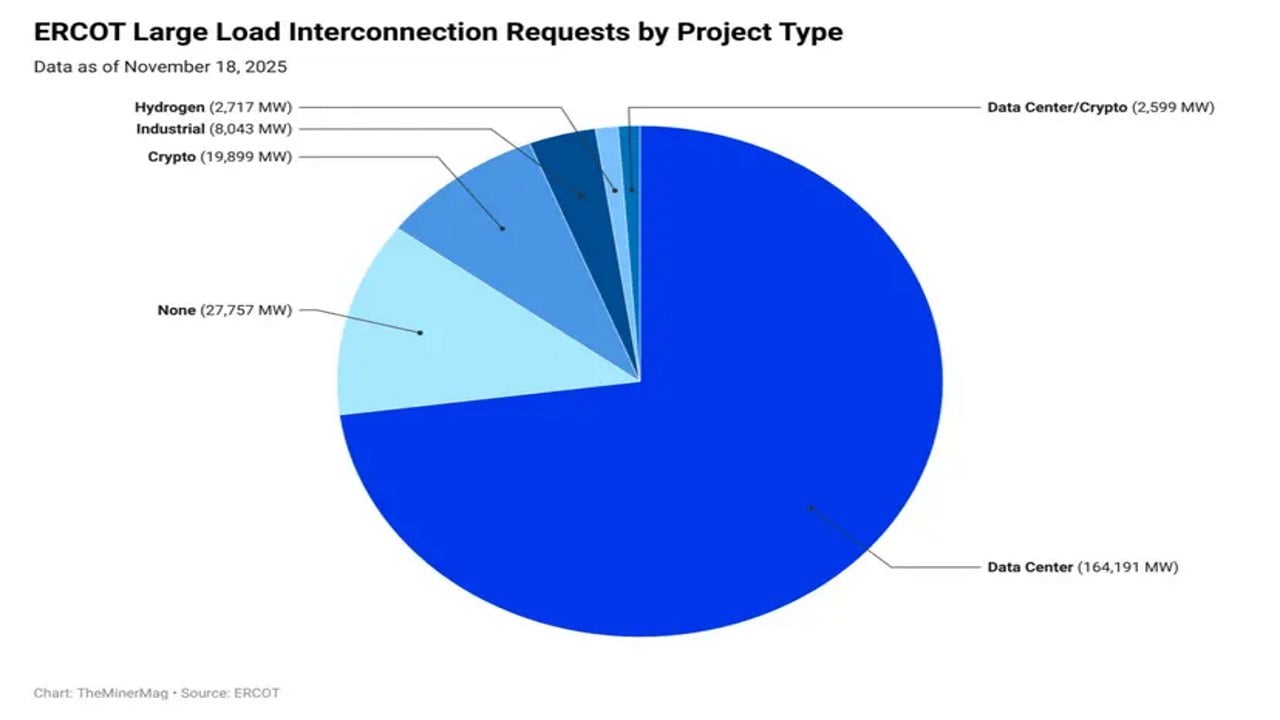

В обновленном отчете по планированию системы и метеорологической подготовке, выпущенном на этой неделе, ERCOT представила данные, которые больше напоминают земельную гонку, чем отчет об электроснабжении: около 226 ГВт новых заявок о крупном подключении нагрузки сейчас в процессе обработки. Для сравнения: это увеличение с 63 ГВт на конец прошлого года, и около 73% из них приходится на разработчиков центров обработки данных, строящих кампусы в масштабе ИИ.

И это не маленькие проекты. ERCOT отметила растущую волну участков класса 1 ГВт — единых кампусов, эквивалентных крупной газовой станции, но предназначенных исключительно для вычислений.

Несколько точек данных, достойных внимания:

  • 225 заявок на крупную нагрузку были поданы только к середине ноября — уже больше, чем общее количество заявок, поданных в 2022–2024 годах вместе.
  • Общая потребность в крупной нагрузке, стремящейся к подключению к 2030 году, выросла на 270% с января, увеличившись на 142 ГВт менее чем за год.

ERCOT откровенен, что как достаточная пропускная способность передачи, так и адекватность ресурсов будут определять, как быстро эти объекты действительно смогут начать работу.

Эта волна — в подавляющем большинстве своем ИИ. Майнеры биткойнов были лицом «большой гибкой нагрузки» в Техасе, но 2025 год — это иная история: именно облачные гиганты, гипермасштаберы, GPU колокаторы и независимые операторы ИИ теперь расширяют планировочные возможности ERCOT.

Между тем, на стороне предложения…

Очередь на генерацию тоже растет — просто не таким образом, который непосредственно решает проблему нагрузки ИИ.

ERCOT рассматривает 1,999 активных заявок на подключение генерации на общую сумму 432 ГВт, и 77% из них — это солнечные и аккумуляторные хранилища. Газа стало 48 ГВт, но он все еще представляет скромную долю по сравнению с волной прерывистых ресурсов, входящих в очередь.

Перевод: Нагрузка растет быстро, но постоянная генерация не поспевает за таким темпом. Техас еще не столкнулся с кризисом, но форма очереди указывает на будущую напряженность.

Комиссия общественных услуг Техаса уже работает над новыми правилами, которые будут помечать любого клиента, запрашивающего 75 МВт или более, как случай, требующий особого подхода — категория, которая теперь охватывает большую часть бума ИИ. ERCOT дополнила, что правила прогнозирования будущей нагрузки будут необходимы для разграничения «достоверных нагрузок» от спекулятивных бумажных заявок.

И сам ERCOT работает с ускорением: он рассмотрел более чем вдвое больше проектов передачи в этом году по сравнению с 2024-м.

Эта статья из Theminermag, отраслевого издания для индустрии криптовалютного майнинга, посвящена последним новостям и исследованиям в области институциональных компаний по майнингу биткойнов. Оригинал статьи доступен здесь.
